汽車衡地基施工要求如下:
第一、施工材料:
1、水泥:R32.5號水泥。
2、砂:中砂或粗砂,砂含泥率不大于5%.
3、 片石:普通片石,堅實并無風化
4、石子:碎石
二、 主要工具:
裝載機,攪拌機,鐵鍬,刮杠,振搗棒等。
三、施工前條件:
1、 基礎軸線尺寸,基地標高和地質情況均經過檢查。
2、 安裝的模板經過檢查,符合要求。
3、 在模板上做好混凝土上平的標志。
四、 施工流程:

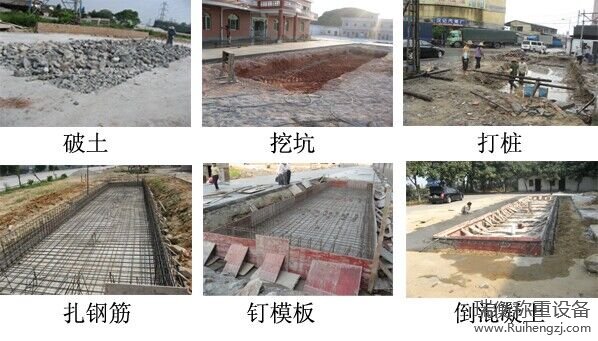

1、測量放線、基礎開挖:地磅基礎必須開挖到當?shù)貎鐾辆€以下,.
2、基礎底部清理:基坑開挖后對基底的垃圾和不良土層清理干凈。
3、基礎換填:采用碎石換填,壓實系數不得低于0.95.
4、墊層施工:土壤土質選用石料、三七灰做基礎墊層,三七灰要分步進行碾壓,根據基礎梁的尺寸澆筑混凝土墊層。
5、鋼筋綁扎:鋼筋的連接,主筋采用搭接焊、綁扎等搭接方式。焊接接頭按規定進行質量檢驗,合格后,轉入下道工序。鋼筋加工成型后,按不同規格型號分類堆放,掛牌時根據圖紙要求核對配料單檢查已加工的鋼筋、品種、規格、形式、尺寸和數量是否正確,避免造成中途停歇,影響工程進度。柱、墻結點處,按抗震要求設置拉結鋼筋。

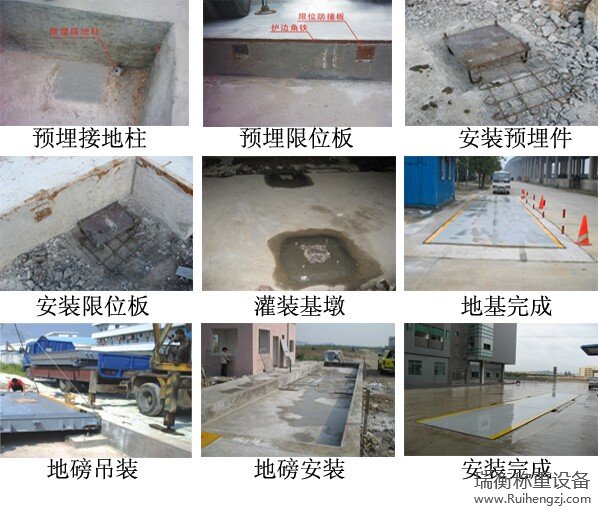

雙層鋼筋在綁扎時,下層鋼筋經檢驗合格后再進行上層鋼筋的綁扎,兩層鋼筋之間設Ф12@500馬凳鋼筋支架,以保證鋼筋位置正確。埋件與基礎鋼筋焊接固定牢固,誤差滿足圖紙要求。
鋼筋綁扎完畢,按規定設置細石混凝土墊塊,以保證保護層厚度。
在混凝土灌注前,為保證不發生鋼筋位移,對于柱筋骨架易移位和板內負彎筋易下移的通病,采取專人看管及時糾正的措施
6、混凝土拌制:混凝土攪拌→混凝土澆筑→混凝土振搗→混凝土養護。
?。?)、混凝土拌制,投料順序為石子→水泥→砂子→水,嚴格控制用水量,攪拌均勻,攪拌時間一般不少于90s.
(2)、混凝土澆筑時應用振動棒均勻振搗密實,并確保預留孔洞、預埋件等無變形、移位現象。混凝土應連續澆筑完成,不能連續澆筑時一般超過2小時應按照施工縫處理,施工縫留在混凝土與毛石的交接處,使毛石露出一半,并按照要求進行接縫處理
?。?)、混凝土振搗密實后,表面應用木杠刮平,木抹子搓平。
?。?)、混凝土澆筑搓平后,應在12小時左右加以覆蓋和灑水,澆水的次數能保持混凝土有足夠的潤濕狀態。
(5)、養護期一般不少于一周。
7、清理:在完成好的基礎上清除淤泥和雜物,并做好防水和排水措施。對于干燥土應用水潤濕,表面不得存有積水。清除模板內的垃圾、泥土等雜物,并澆水潤濕木模板,堵塞板縫和孔洞。
五、安全保證措施:
1、進入施工現場必須帶好安全帽。
2、施工用電必須符合規范,經檢查合格后方可使用。
寧波瑞衡服務與承諾:1.由我公司提供專業、完善、優質的服務品質是我們的服務理念。我們承諾為用戶提供從工程施工指導,系統調試,操作培訓,直至交付使用后的維護和質量反饋的全方位服務。2.產品一律送貨上門,并負責指導安裝調試。3.免費培訓客戶操作人員使用及基本維護知識。4.為用戶提供擴容設計,及時提供擴容單元設備。5.所有設備免費保修一年(電腦打印機除外),超過時限視情況提供有償服務。并且提供終身技術支持。易損品(鼠標、鍵盤、電腦風扇、CD光盤等)消耗品(打印色帶、墨盒、激光鼓凳凳),不在保修范圍內。6.用戶故障申報,提供快捷技術服務,售后服務響應時間在1小時內。保修期內,接到故障通知后應立即做出詳細的故障處理方案,并在3-6小時內到達用戶現場,按國家及行業標準對故障進行及時處理或者請您致電本公司技術服務中心咨詢。7.維修前后,技術人員對所有工作盡可能向用戶清楚解釋,直至用戶了解認可。
3、必須做好材料管理工作,防止損壞及污染。
4、施工機械必須符合國家標準和安全規范。
